IGU 생산 라인 시운전 체크리스트: 인수인계 전 확인해야 할 사항

2026/09/28 15:16

IGU 생산 라인은 공급업체 시연 중에는 원활하게 작동할 수 있지만, 귀하의 공장에 도착한 후에는 문제를 일으킬 수 있습니다. 그 이유는 보통 브로슈어에 명시된 속도 때문이 아닙니다. 문제는 그 라인이 정상적인 작업일에 귀하의 실제 유리, 자재, 유틸리티 및 제품 범위를 처리할 수 있는지 여부입니다.

시운전 및 최종 인도는 이러한 세부 사항이 명확해지는 단계입니다. 구매자는 기계가 작동할 수 있는지만 물어봐서는 안 됩니다. 더 중요한 질문은 전체 공정이 안정적이고 반복 가능하며 운영자가 제어하기 쉬운지 여부입니다.


시운전 테스트는 무엇을 입증해야 하는가?

적절한 시운전 테스트는 네 가지 실질적인 질문에 답해야 합니다:

  • 라인이 합의된 모든 유리 크기와 두께를 처리할 수 있는가?

  • 단 하나의 샘플이 아니라 반복적으로 허용 가능한 제품을 생산하는가?

  • 전기, 공압, 물 및 가스 공급이 기계 요구 사항과 일치하는가?

  • 교육받은 운영자가 장비를 시작, 정지, 조정, 청소 및 안전하게 유지 관리할 수 있는가?

최종 승인은 합의된 사양과 실제 샘플을 기준으로 해야 합니다. 준비된 유리로 하는 짧은 시연만으로는 충분하지 않습니다.

실제 제품을 중심으로 테스트 계획을 수립하세요

시운전이 시작되기 전에 공급업체와 함께 테스트 목록을 준비하세요. 가장 쉬운 크기만 테스트하지 말고 일상 생산을 대표하는 제품을 포함하세요.

유용한 테스트 계획에는 다음이 포함될 수 있습니다:

  • 일반적으로 생산되는 작은 복층 유리 유닛

  • 일반적인 주문 크기

  • 정기적으로 생산하는 가장 큰 유리 크기

  • 제품 범위에 포함된다면 로이(Low-E) 유리

  • 필요한 경우 삼중 유리

  • 가스 충전이 포함된다면 아르곤 충전 유닛

  • 다양한 스페이서 폭과 완성된 IGU 두께

공급업체는 테스트 전에 유리 두께, 스페이서 유형, 실란트 및 목표 출력을 알아야 합니다. 가능하다면 구매자의 자체 유리와 생산 자재를 사용하십시오. 이는 쇼룸 시연용으로만 준비된 샘플을 사용하는 것보다 더 현실적인 결과를 제공합니다.

라인을 섹션별로 점검하십시오

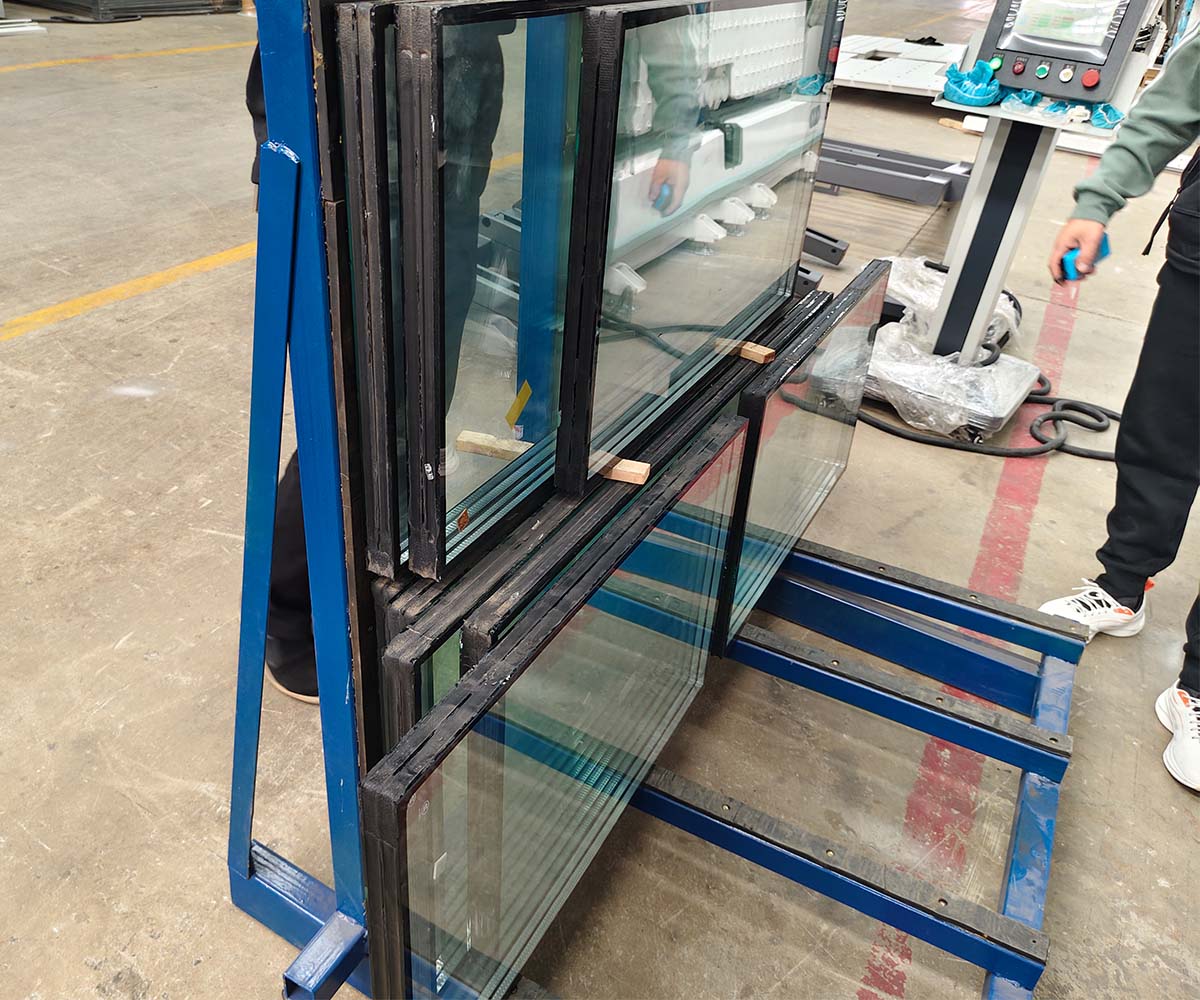

1. 유리 적재 및 이송

유리의 기본 움직임부터 시작하십시오. 유리판이 라인에 원활하게 진입하고, 롤러 위에서 안정적으로 유지되며, 올바른 위치에 정지하는지 확인하십시오.

작은 세부 사항에 주의하십시오:

  • 유리가 프레임이나 가이드 레일에 닿습니까?

  • 이송 구간이 정렬되어 있습니까?

  • 작업자가 라인을 안전하게 정지하고 재시작할 수 있습니까?

  • 시스템이 반복적인 수동 보정 없이 다양한 유리 크기를 처리합니까?

빠르게 움직이지만 가장자리 접촉이나 잦은 위치 조정을 유발하는 라인은 나중에 문제를 일으킬 것입니다.

2. 세척 및 건조

깨끗하고 건조한 유리는 시각적 품질과 밀봉 성능 모두에 필수적입니다. 테스트 중에는 세척기 직후에 유리를 검사하십시오.

물얼룩, 젖은 가장자리, 먼지, 브러시 자국 및 긁힘을 찾으십시오. 최종 린스 물, 브러시 압력 및 건조 구간은 함께 점검해야 합니다. 로이(Low-E) 유리가 포함된 경우, 적재 방향과 세척 설정이 유리 공급업체의 권장 사항을 따르는지 확인하십시오.

공장에서는 다음을 검토할 수 있습니다 JINJIYE 유리 세척기 IGU 라인의 세척 섹션을 평가할 때.

3. 스페이서 준비 및 건조제 충전

스페이서 프레임은 눈에 띄는 뒤틀림이나 열린 모서리 없이 요구 치수와 일치해야 합니다. 프레임 대각선, 모서리 접합부 및 유리 가장자리에 대한 위치를 확인하십시오.

자동 장비를 사용하는 공장의 경우, 자동 알루미늄 스페이서 벤딩 머신그리고자동 건조제 충전 기계 생산에 사용되는 실제 스페이서 폭으로 테스트해야 합니다.

각각의 새로운 크기에서 나온 첫 번째 프레임은 특별한 주의가 필요합니다. 이 단계에서의 작은 치수 오류는 조립, 압착 및 최종 밀봉에 영향을 미칠 수 있습니다.

4. 부틸 코팅

부틸 비드는 전체 스페이서 프레임 주위에 연속적이고 일관되게 도포되어야 합니다. 정상 생산 주기 동안 비드 위치, 높이, 온도 및 압력을 확인하십시오.

직선 구간만 검사하지 마십시오. 모서리는 종종 불안정한 압력이나 잘못된 기계 설정을 드러냅니다. 그 자동 부틸 압출기크기 변경 후에도 테스트해야 합니다. 한 스페이서 폭에 맞는 설정이 다른 폭에는 적합하지 않을 수 있기 때문입니다.

5. 조립, 프레싱 및 가스 충전

조립 중에는 유리 패널과 스페이서 프레임이 유리 대 유리 접촉 없이 정렬된 상태를 유지하는지 확인해야 합니다. 프레싱 구간은 유리를 손상시키거나 스페이서를 움직이지 않으면서 요구되는 완성 두께를 만들어내야 합니다.

가스 충전이 라인의 일부라면 충전 방식, 연결 지점, 퍼지 공정 및 테스트 결과를 확인해야 합니다. 푸시풀 아르곤 가스 충전기는 최종 제품 요구사항과 함께 평가할 수 있습니다.

대규모 프로젝트의 경우, 완전 자동 가스 충전 IGU 생산 라인을 개별 기계로만이 아니라 하나로 연결된 시스템으로 테스트해야 합니다.

6. 이차 실링

2차 실링 테스트는 실란트 혼합, 흐름, 비드 형상 및 코너 커버리지를 포함해야 합니다. 작업자는 올바른 비율을 식별하고 다수의 유닛이 영향을 받기 전에 알람에 대응할 수 있어야 합니다.

선택한 구성에 따라 다음을 검토하십시오. 이액형 실란트 장비 또는 자동 IGU 실링 로봇.

시운전에서 합격한 첫 번째 제품을 보관하십시오. 이는 나중에 작업자가 기계를 조정하거나 새 교대조를 교육할 때 기준으로 사용할 수 있습니다.

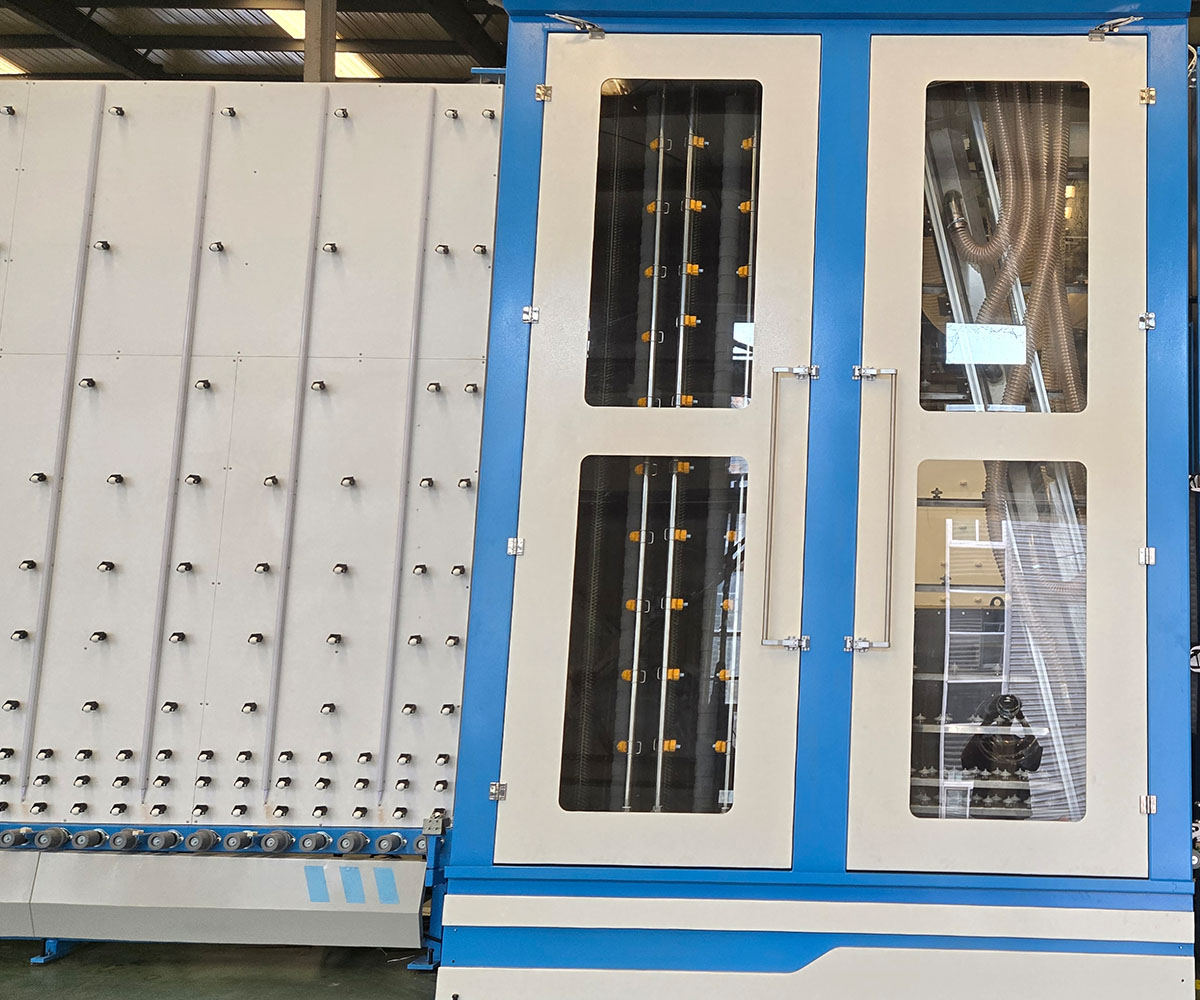

복층 유리 생산 라인의 세척 구역

속도만으로 라인을 승인하지 마십시오

생산 속도는 보여주기 쉽고 오해하기도 쉽습니다. 공급업체는 이상적인 조건에서의 가장 빠른 사이클을 제시할 수 있지만, 공장에서는 정상 생산 중에 더 긴 대기 시간을 겪습니다.

승인 시 다음을 기록하십시오:

  • 실제 사이클 시간

  • 스테이션 간 대기 시간

  • 유리 크기 간 전환 시간

  • 작업자 조정 횟수

  • 초기 합격률

  • 알람 및 계획되지 않은 정지

  • 자재 낭비 및 불합격 제품

짧은 시운전은 문제를 숨길 수 있습니다. 많은 공장에서는 각 중요한 제품 유형마다 여러 번 반복되는 단위로 구성된 통제된 배치를 선택합니다. 정확한 수량은 테스트 전에 공급업체와 합의해야 합니다.

목표는 화면에 표시되는 가장 높은 숫자를 쫓는 것이 아닙니다. 일상적인 생산 중에 라인이 안정적인 품질을 유지할 수 있는지 확인하는 것입니다.

인도 전 유틸리티 및 안전 확인

기계는 일상 운영 중에 예상되는 것과 동일한 유틸리티 조건에서 테스트해야 합니다. 실제 전압과 주파수, 압축 공기 압력, 급수, 배수 및 아르곤 연결을 확인하십시오.

안전 점검에는 다음이 포함되어야 합니다:

  • 비상 정지 버튼

  • 안전 도어 및 가드

  • 정전 후 재시작 동작

  • 알람 표시 및 리셋 절차

  • 청소 및 유지보수를 위한 접근

  • 라인 주변의 안전한 작업자 통로

  • 소음, 열 및 배수 조건

핸드오버 서명 전에 누락된 가드, 불안정한 연결 또는 불명확한 알람 대응은 미결 항목으로 기재해야 합니다.

인수인계 파일에는 무엇이 포함되어야 합니까?

완전한 인수인계에는 납품서 외에도 더 많은 것이 포함되어야 합니다. 다음을 포함하는 하나의 프로젝트 파일을 유지하십시오:

  • 최종 승인된 제품 사양

  • 시험 결과 및 초물 기록

  • 확인된 기계 설정

  • 운전 및 유지보수 매뉴얼

  • 전기 및 공압 도면

  • 권장 예비 부품 목록

  • 소프트웨어 백업 및 파라미터 파일

  • 운전자 교육 기록

  • 미해결 문제, 담당자 및 완료 날짜

이 파일은 몇 달 후 새로운 작업자가 합류하거나, 파라미터가 변경되거나, 반복적인 알람이 발생할 때 유용해집니다.


마지막 생각들

시운전의 목적은 단순히 기계가 시동될 수 있음을 입증하는 것이 아닙니다. 구매자의 유리, 자재, 유틸리티 및 작업자로 전체 IGU 공정이 안정적인 제품을 생산할 수 있음을 확인하는 것입니다.

신중한 인수 테스트는 초기에는 더 많은 시간이 걸릴 수 있지만, 설치 후 반복적인 조정, 생산 지연 및 불분명한 책임을 예방할 수 있습니다. 최종 인도를 서명하기 전에 깨끗한 유리와 스페이서 준비부터 프레스, 가스 충전, 밀봉, 문서화 및 작업자 교육에 이르는 전체 공정을 확인하십시오.

자주 묻는 질문

IGU 생산 라인은 언제 시운전해야 합니까?

시운전은 설치, 유틸리티 연결 및 기본 기계 검사가 완료된 후 시작해야 합니다. 테스트 계획은 공급업체 기술자가 도착하기 전에 합의되어야 합니다.

구매자가 테스트 유리를 제공해야 합니까?

가능한 경우에는 그렇습니다. 구매자의 자체 유리, 스페이서 및 실란트는 특별히 준비된 시연 재료보다 더 현실적인 테스트를 제공합니다.

최종 인수에 기계 속도만으로 충분합니까?

아니요. 인수 시에는 품질 반복성, 교체 시간, 알람, 자재 낭비, 안전 기능 및 작업자 사용성도 고려해야 합니다.

테스트 중 일부 항목이 실패하면 어떻게 됩니까?

기계 섹션, 샘플 제품, 알람 메시지 및 시정 조치를 포함하여 문제를 명확하게 기록하십시오. 인수인계 파일에는 누가 문제를 해결할지와 언제 완료될지를 명시해야 합니다
